荊楚網(湖北日?qǐng)?bào)網)訊(通訊員 裘苗根)“本次施工停電窗口期為4月21日—26日的凌晨00:30-4:00,也就是說,每天能夠留給我們施工的時間僅有3.5小時,全部加起來就21個小時,滿打滿算不到一天的時間,但我們必須要做好連續奮戰六天六夜的充分準備工作!”
4月21日,荊州文旅區220千伏遷改工程舊線、舊鐵塔拆除工作全面打響,承擔該項目施工任務的湖北荊力工程總承包有限責任公司組織參戰人員現場誓師。

荊州文旅區220千伏線路遷改工程,是荊州市政府重點項目工程,主要服務于方特二期、沙市區關沮新城、荊荊鐵路。工程投運后,將助推方特二期、關沮新城、荊荊鐵路的建設,為荊州市經濟發展、產業升級貢獻荊州電網力量。
經過兩年多的建設施工,該項目工程共改造7條220千伏線路,其中,文旅區工程含桿塔改造74基,改造線路11.2公里,荊荊鐵路工程含桿塔改造27基,改造線路4.9公里。

施工過程中,令項目部感到困難和頭疼的是,施工地點均位于荊州市的交通核心樞紐地段,要多次跨越漢宜高速、二廣高速、漢宜高鐵、地方鐵路。由于涉及停電跨越,要同時得到湖北省電力公司、中鐵武漢局、漢宜高速管理局、荊州地方鐵路局的同步協調,施工任務艱巨、協調難度巨大可想而知。

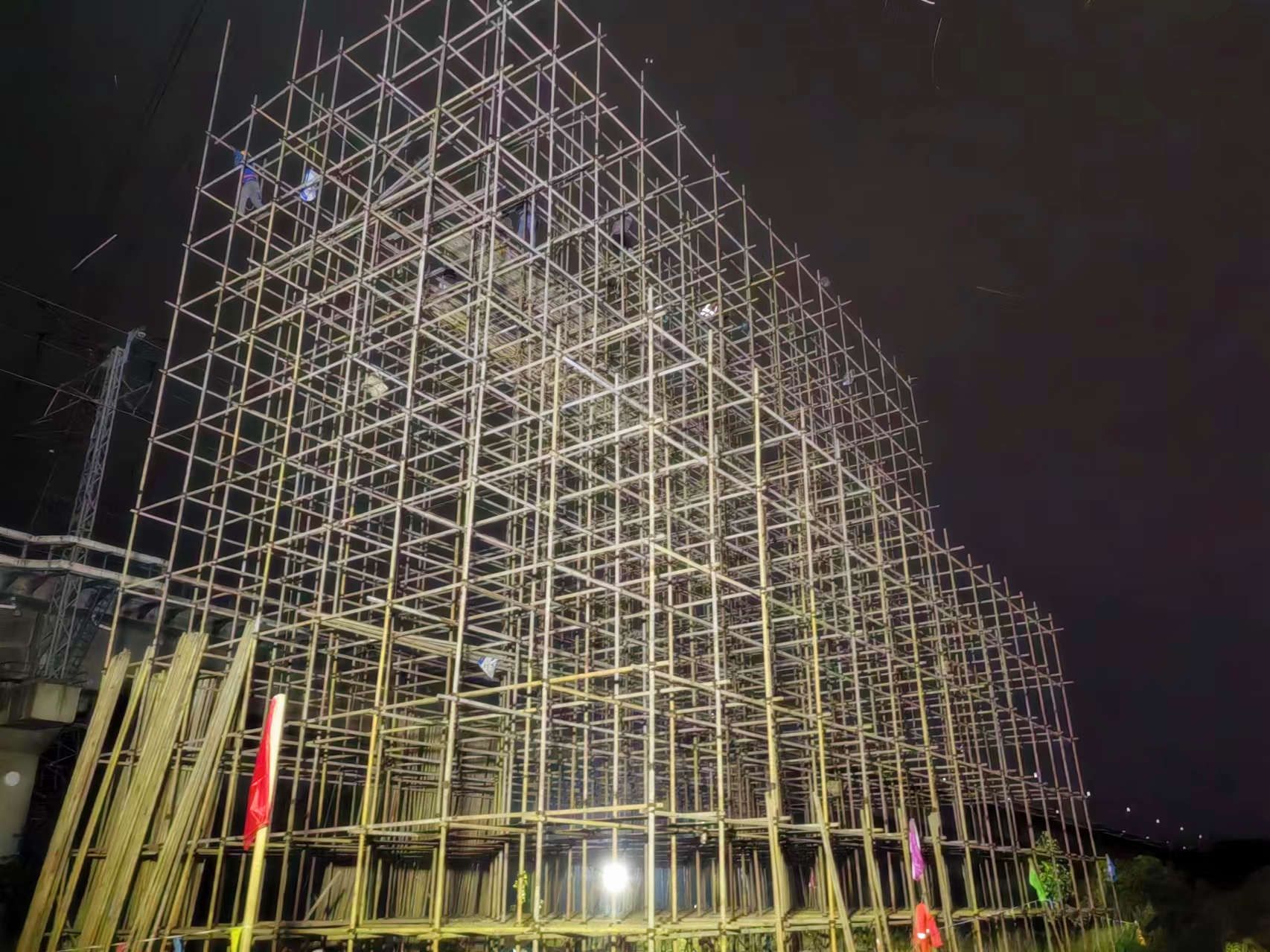

當時,在跨越漢宜高鐵施工中,武漢鐵路局給出的時限是為每天晚上11點到凌晨3點,施工時長僅為4個小時,施工時間短,且必須夜間施工。如此眾多的困難集于一身,堪稱荊州“史上最難”的線路跨越。

在克服重重困難完成該遷改工程的線路架設任務后,拆除原來舊線、舊鐵塔,同樣遭遇到了先前的一切困難。
為確保此次工程順利完成,國網荊州供電公司高度重視,要求各參戰單位統一部署,協同作戰。作為施工單位的湖北荊力工程總承包公司主要負責人及包保部門,連續六天六夜輪流值守現場,多次組織技術人員實地考察,與項目部設計多種跨越方案比較分析,請專家進行專業論證,確定最佳方案?!?/p>

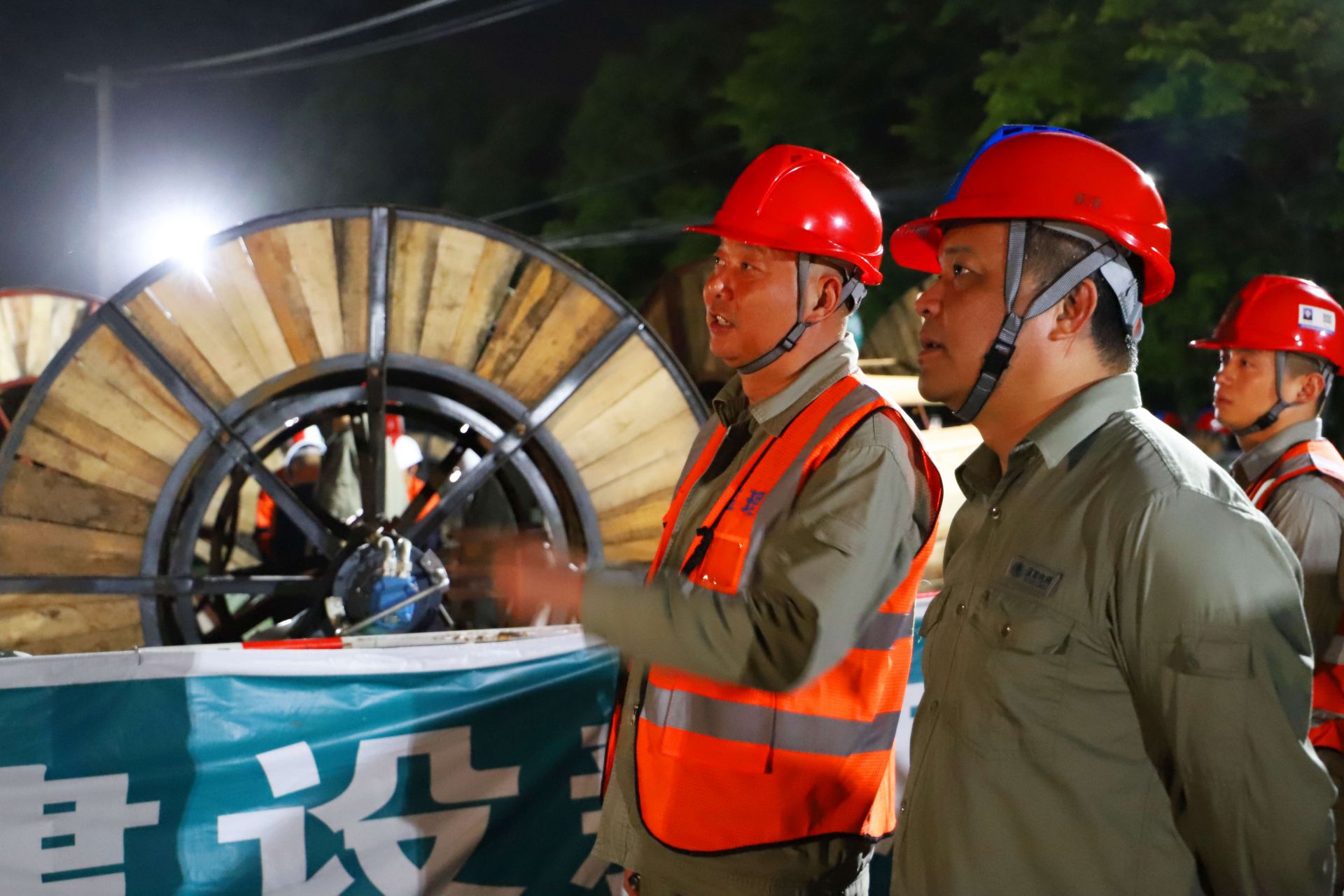

在現場督導施工的項目部負責人介紹:“這次拆除舊線和舊鐵塔,我們組建了8支技術精湛、作風過硬的施工隊伍,共有124人參戰,公司安全監察部對安全文明施工質量進行周密部署,加大監督檢查力度,確保現場作業安全和施工質量,通過連續六天六夜奮戰,保證了拆除工作的按期完工?!?/p>
Copyright ? 2001-2026 湖北荊楚網絡科技股份有限公司 All Rights Reserved
互聯網新聞信息許可證 4212025003 -
增值電信業務經營許可證 鄂B2-20231273 -
廣播電視節目制作經營許可證(鄂)字第00011號
信息網絡傳播視聽節目許可證 1706144 -
互聯網出版許可證 (鄂)字3號 -
營業執照
鄂ICP備 13000573號-1
鄂公網安備 42010602000206號
版權為 荊楚網 www.axshicai.com 所有 未經同意不得復制或鏡像
